Новые сланцевые котлы работают в соответствии с ожиданиями

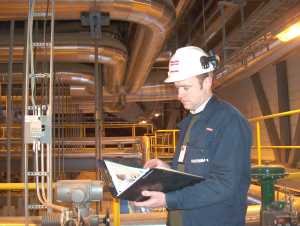

Руководитель проекта Райн Вейнъярв. Фото Евгения АШИХМИНА

На сегодня строительная часть проекта реновирования 8-го блока Eesti Elektrijaam стоимостью 2 млрд крон завершена, проходят наладка и испытание как котлов, так и остальных систем энергоблока в целом, что сопровождается производством электричества. В новых котлах сланец сжигают в циркулирующем кипящем слое, это позволяет с меньшим расходом топлива производить больше электричества, чем сейчас, одновременно значительно меньше загрязняя окружающую среду.

Технология циркулирующего кипящего слоя отличается от используемой у нас сейчас технологии пылевидного сжигания в первую очередь тем, что при ее использовании топливо сжигают при низкой температуре (850-900 С), что оптимально с точки зрения минимизации атмосферных выбросов. Испытания показали - с переходом на новую технологию для производства того же объема электроэнергии потребуется почти на 20% меньше сланца, чем при применении традиционной технологии. По результатам предварительных испытаний, кпд-нетто 8-го блока Eesti EJ составил 37%, а кпд старых блоков не превышает 30%. Тем самым мы заметно экономим сланец и сокращаем выбросы в окружающую среду.

Испытания подтвердили также, что существенным преимуществом новой технологии по сравнению с пылевидным сжиганием является ее благоприятность для окружающей среды. «Циркулирующий кипящий слой» связывает практически всю образующуюся при сжигании двуокись серы. Поэтому с использованием новой технологии объем серных выбросов в атмосферу сокращается более чем на 95%, тем самым соответствуя всем международным требованиям в области окружающей среды. Одновременно благодаря новым электрофильтрам на 97% сокращаются и выбросы летучей золы.

Однако в ходе предварительных испытаний энергоблока выяснилось, что для достижения оптимальной эффективности диаметр используемых в топке в качестве топлива сланцевых гранул должен быть меньше, чем позволяет существующая система подачи топлива. «Прокол» обусловлен новизной технологии, однако это не станет причиной отсрочки даты пуска котла и не будет препятствовать началу полномасштабного производства электричества на новом блоке. За установку и приведение в рабочее состояние сланцедробилки отвечает генподрядчик, для головного энергетического концерна Eesti Energia это не будет связано с денежными или иными обязательствами.

Одновременно в результате предварительных испытаний было решено выполнить небольшие изменения на поверхностях испарения котлов, чтобы повысить эффективность их работы даже при более низких нагрузках. На сегодня и эти работы завершены, и новый цикл испытаний блока планируется начать в ближайшее время. В настоящий момент на стройплощадке 8-го блока находятся преимущественно специалисты, связанные с работами по наладке котлов и турбин. Хотя общие строительные работы уже завершены, еще идет устранение последних мелких дефектов. Просмотром объемной окончательной документации проекта сейчас активно занимаются специалисты электростанции. Помощь и рекомендации «Нарвским электростанциям» при проведении испытаний энергоблока предоставляют специалисты по надзору из фирмы Enprima (Финляндия). На сегодняшний день подавляющее большинство рабочих Foster Wheeler сосредоточено на строительстве 11-го блока Balti Elektrijaam, где завершаются общие строительные работы и начались первые пусковые операции. Завершена химическая промывка котлов, планируется разжечь в котлах первый огонь – правда, пока только при поддержке масляных горелок. Уже намечена очистка и продувка главного паропровода котлов, и к этому времени котлы 11-го блока Balti EJ уже должны будут самостоятельно вырабатывать пар. Сейчас оперативный персонал Balti EJ также участвует в операциях по пуску блока, чтобы уже приобретенные теоретические знания дополнить умениями, полученными в ходе практических работ.

Хотя система топливоподачи нуждается в доработке, предварительные испытания новых котлов на Eesti EJ прошли удачно. Оба ключевых показателя новой технологии – кпд преобразования энергии сланца в электроэнергию и уровень выбросов в окружающую среду – отвечают ожиданиям.


Мати УУС,
директор по развитию
«Нарвских электростанций»,

Райн ВЕЙНЪЯРВ,
руководитель проекта
